随着主汛期的临近,加之连日来的重大降雨预警,广西建工集团海河水利建设有限责任公司第三分公司承建的桂林市平乐县平口水库除险加固工程确保平稳度汛和安全施工的紧迫感日益增强。为抢抓进度,项目部多项措施并举,制定科学施工计划,快速推进各关键节点建设。

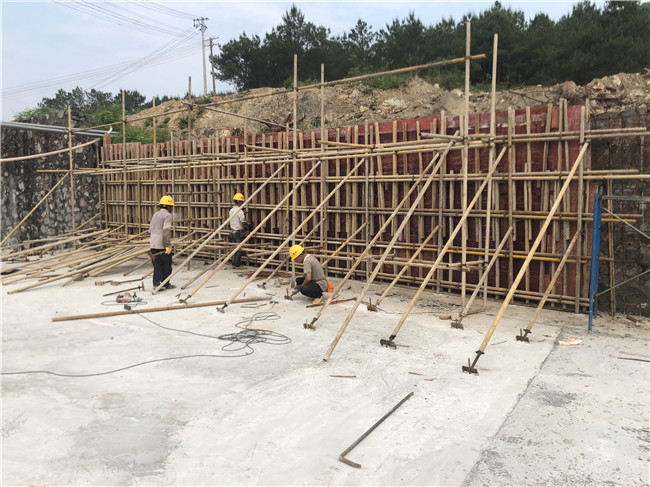

溢洪道边墙模板制安


紧盯节点目标 强化施工管理

       项目部建立了详细的工作推进台账,逐项明确节点目标、完成时限和责任人,优化施工方案,细化工程进度,落实科学管理,做到突出重点、精准施策,确保工作有目标、推进有计划、落实有力度。在全体建设人员的齐心协作下,目前已顺利完成主坝应急抢险工程,完成石料抛填11.1万m³,顺利完成抛石任务,及时高效排除险情。主坝防渗工程完成防渗墙74个槽段轴线长438m施工,截水面积11383m²;溢洪道完成泄槽段底板及挑流鼻坎段底板砼浇筑,泄槽段边墙完成70%。放水设施工程泄洪隧洞已完成0+143.5~0+318段(出口段)180m洞身开挖及一期支护。灌溉支洞已完成支0+130~支0+100.0段(出口段)30.0m洞身开挖及一期支护。渡槽改线工程完成1#~18#、22#~33#排架基础开挖及排架基础浇筑,完成1#~18#排架浇筑,完成6#~18#槽身底板浇筑及槽身钢筋制安。

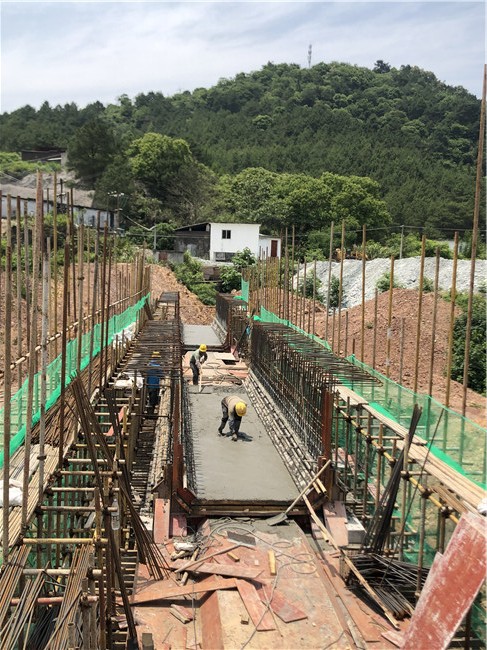

渡槽槽身底板混凝土浇筑
强化安全管理 严格质量把控

       项目管理人员认真履行职责,本着建设优质工程的原则,认真把控工程施工各环节质量关和材料关,严格控制工程质量;不断加强施工现场安全管理,对主体责任进行明确,确保工程安全生产、高效推进;主持召开汛期期间施工安全及质量交流会,对施工班组加强安全教育培训并提出安全工作多项要求。严格要求班组按项目部技术交底进行施工,保证工程质量,并对已经完成的建筑物存在质量问题部分限期整改。


安全质量交流会

        下一步,项目部将对照自治区水利厅关于2022年水库及主要支流治理项目建设有关工作目标要求,并根据汛期前节点要求倒排工期,同时做好资金和材料用款计划,确保在11月、12月顺利完成渡槽、主坝帷幕灌浆、副坝塑性防渗墙及帷幕灌浆等重大节点工程建设。
